上質な空気感を目指した先進的北欧インテリア リノベーション

岡山県総社市

地域別|すべて

上質な空気感を目指した先進的北欧インテリア リノベーション

建築中レポート

1. 2023年06月05日
本日ご契約頂きました。

本日ご契約頂きました。

本日ご契約頂きましたH様邸は、「上質な空気感を目指した先進的北欧インテリア リノベーション」と題して、新築住宅ではよくご提案させて頂いている高性能な換気システムを採用します。

着工も間近のため、打合せも最後の追い込みです。

2. 2023年06月08日
先進的窓リノベ事業補助金用に現状の撮影を行いました。

先進的窓リノベ事業補助金用に現状の撮影を行いました。

断熱性能の高い窓に1F窓すべてを交換するため、各窓のbefore写真撮影を行いました。
この後、工事にとりかかり次第、補助金の申請を行います。

3. 2023年06月16日

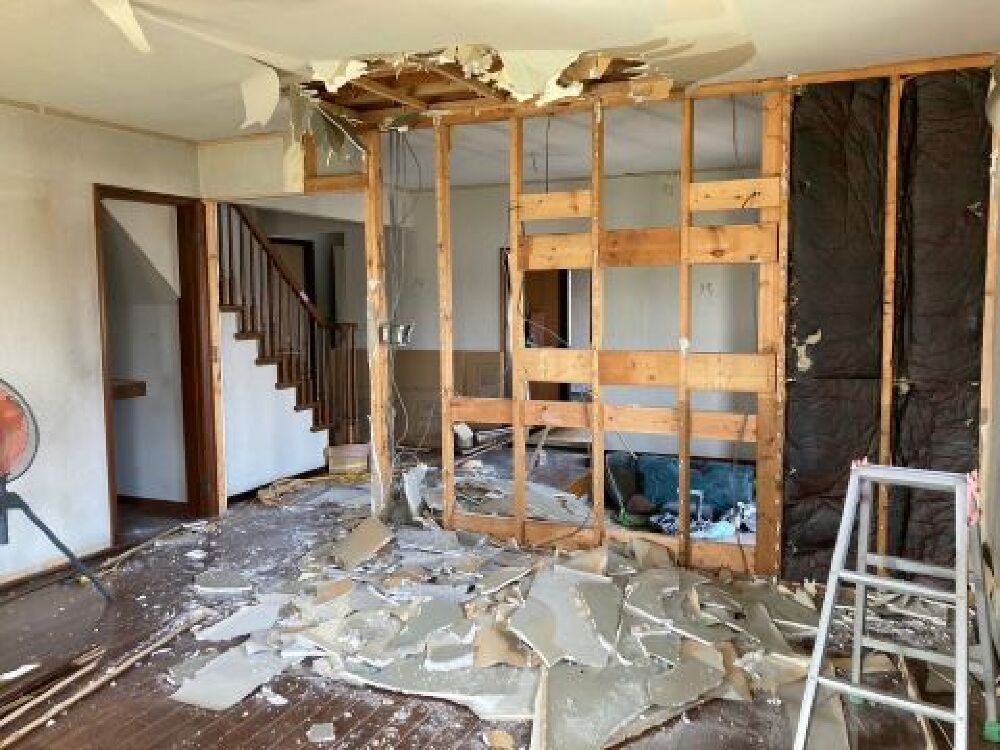

内部の解体作業はじまりました。

内部の解体作業はじまりました。

大規模リノベーションのHさま邸。
本日より本格的に作業スタートしました。
まずは室内の解体作業を進めていきます。

4. 2023年06月23日
構造体があらわになってきました。

構造体があらわになってきました。

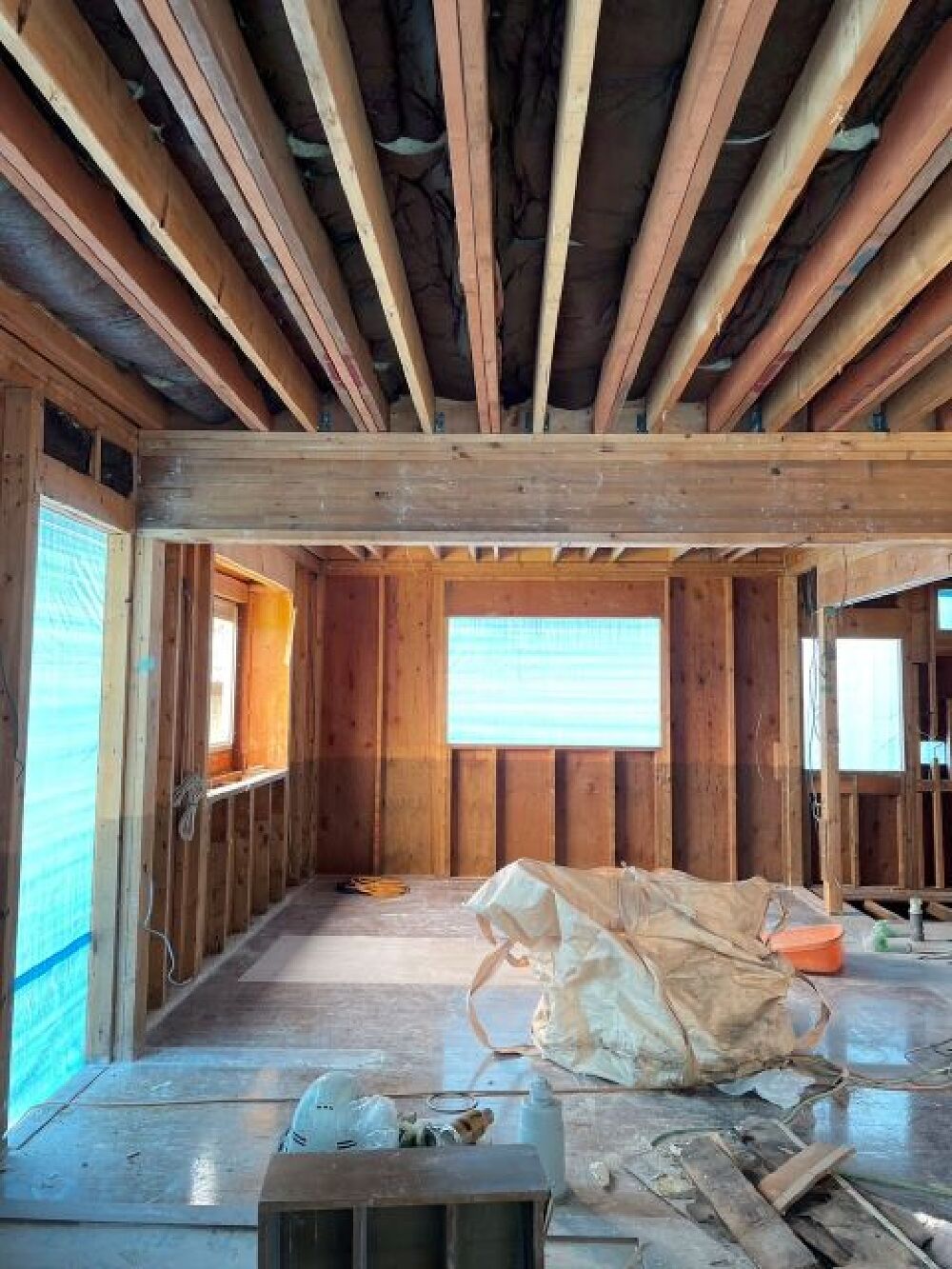

解体工事が進み、2x4の構造体があらわになりました。
今回は床下を使った換気システムを採用するため、先行して排気用のダクト敷き込み作業を行います。
新築と違い、すでに床が張られた状態なので、かなり大変な作業が予想されますが、床下でもぐる人・床上で指示する人と連携してうまく進めていきたいと思います。

5. 2023年06月27日

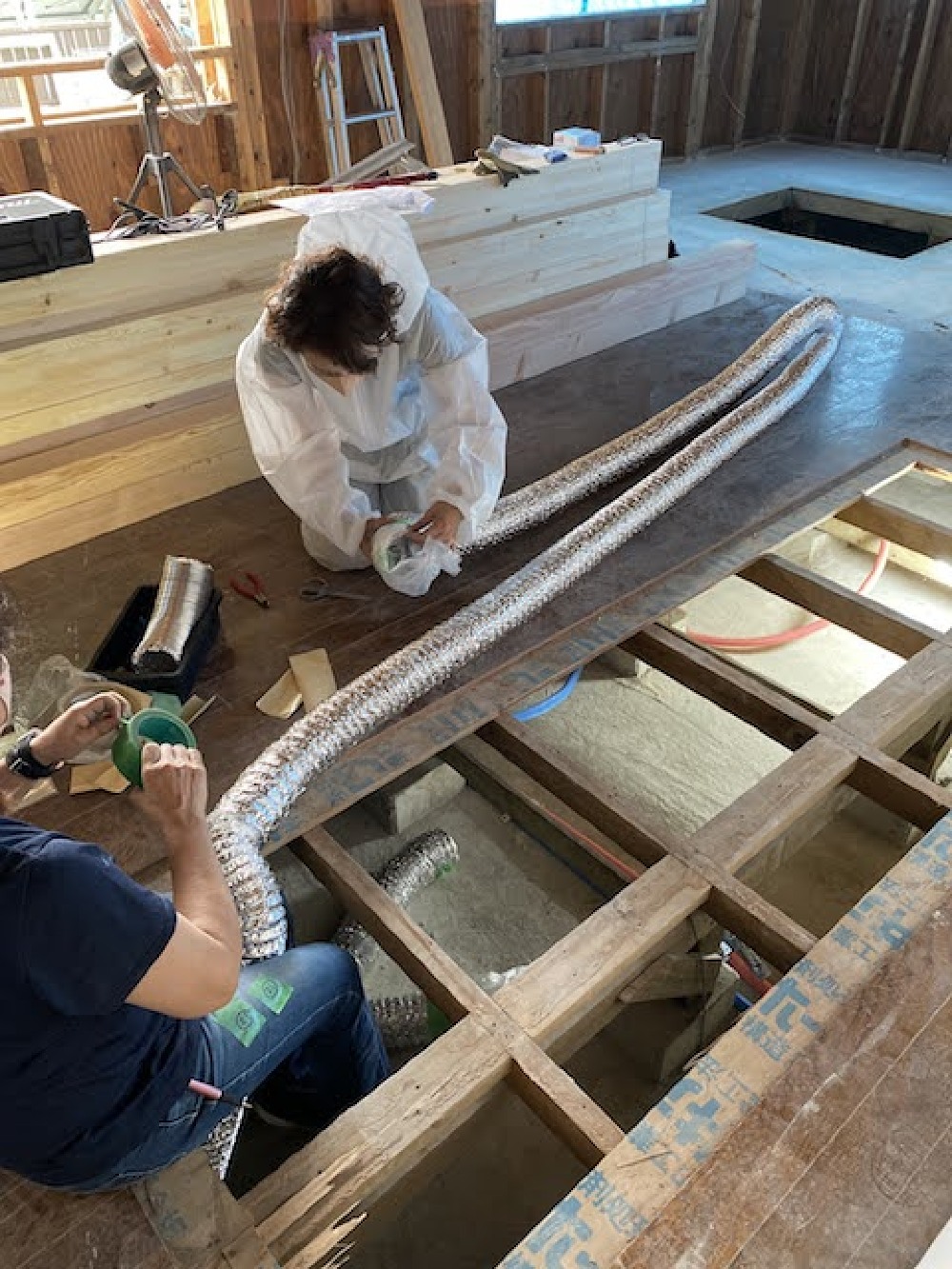

排気ダクトの仕込み作業

排気ダクトの仕込み作業

今回のリノベーションは、タイトルに先進的と名打っている通り、性能向上にも取り組んでいます。
新築では採用するお家が大半になってきた第三種ダクト式換気システムをリノベにも初採用することに。
事前に指導を仰いでいる先生にも現地で確認していただくなど、入念な準備の上に施工しています。

今日はまず室内の汚れた空気を排出する排気ダクトを床下に這わせる作業を行いました。
床が張られている状態なので、新築時の施工よりもかなり大変でしたが、なんとか4時間弱で終えることができました。
これで第一段階クリア。
まだまだ先は長いですが、引き続き性能向上に注力して進めていきます。

6. 2023年07月05日
大工工事・電気配線工事

大工工事・電気配線工事

内部の取壊し作業がひと段落し、大胆な間取り変更に伴う電気の配線作業、大工さんによる造作工事に入っています。
今日は施主さまも現地の進捗確認に来て下さいました。

7. 2023年07月14日
壁面の断熱施工

壁面の断熱施工

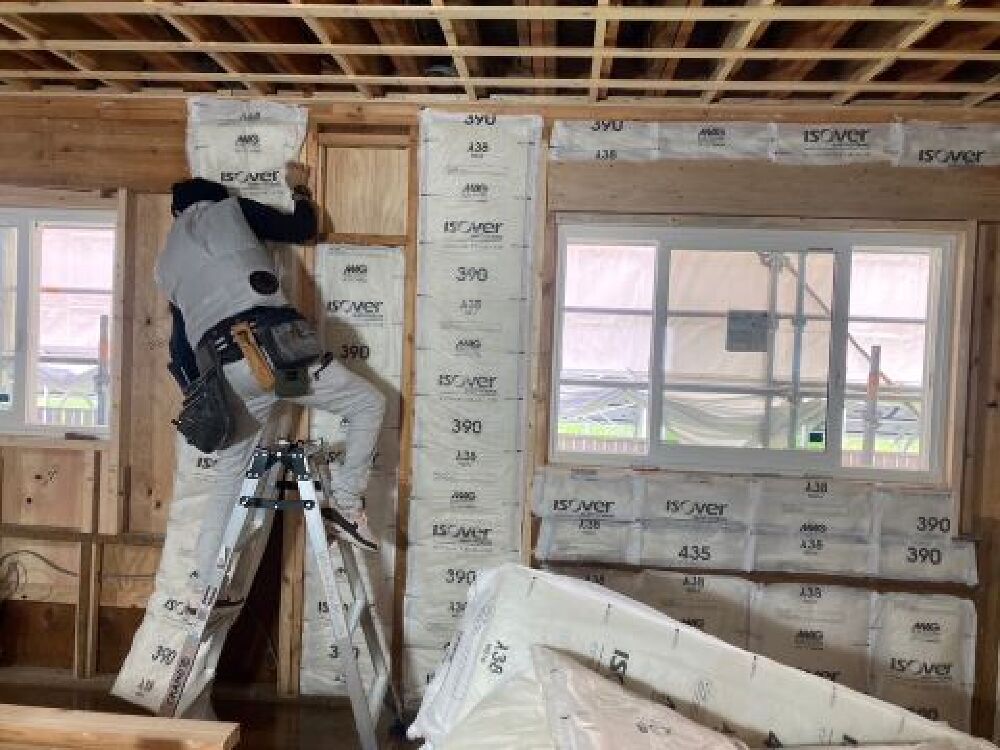

内部は現在断熱材の施工を行っています。
高性能な樹脂窓と高性能グラスウール断熱材をしっかりと充填して、暮らしの質を高めていきます。

8. 2023年07月19日

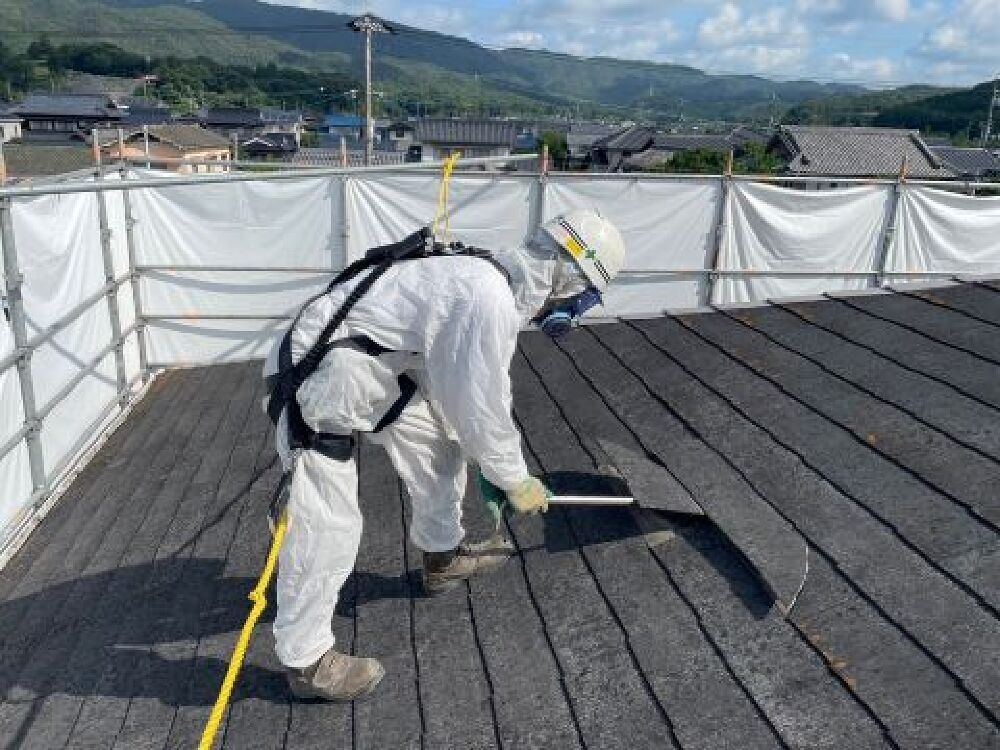

アスベスト含有の屋根材撤去

アスベスト含有の屋根材撤去

アスベストを含んだ屋根材とその下地の撤去作業を慎重に行っています。
大きなお家で施工面積も広いため1週間程度かけて終わらせる予定です。

9. 2023年07月26日
屋根材の撤去行いました

屋根材の撤去行いました

既存屋根材の撤去を行いました。
猛烈な暑さですが、アスベスト含有の素材のため、防護服をまとって慎重に作業進めています。

10. 2023年07月29日

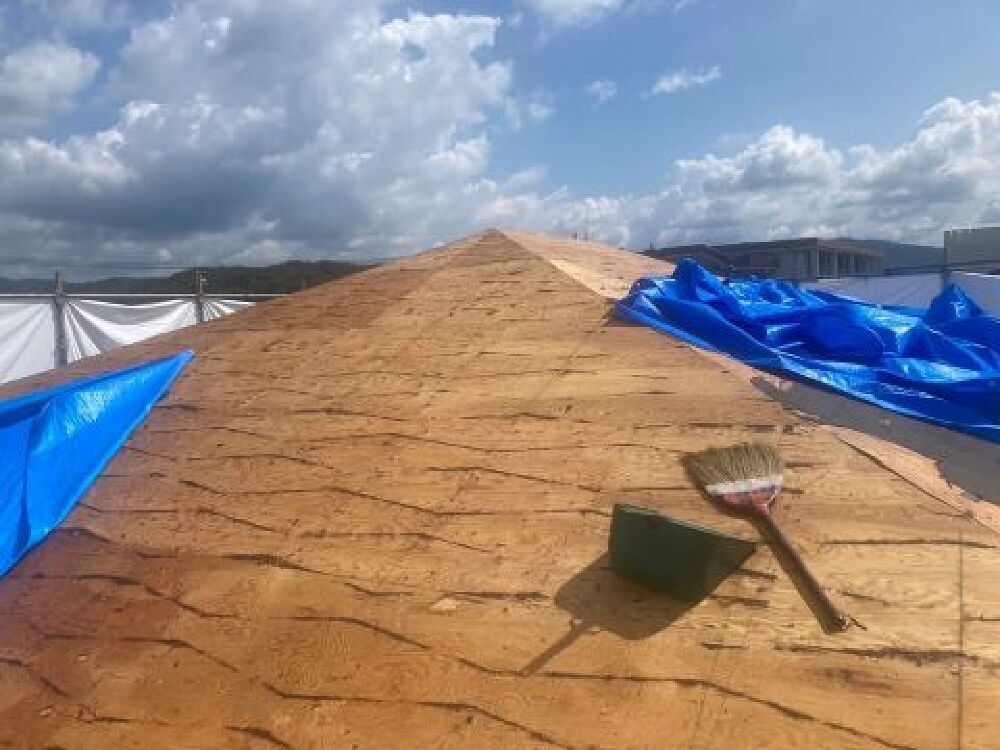

屋根下地を新調しました。

屋根下地を新調しました。

屋根材撤去後は、防水材のルーフィーングをはがし、さらにその下地の野地合板を新調する作業を行いました。

11. 2023年08月07日
内部造作工事

内部造作工事

現在、壁面の石膏ボードを張る作業を進めています。
明日からは仕上げの床材を施工していきます。

12. 2023年08月09日
新しい床材を張っています。

新しい床材を張っています。

向かって奥側から、新しい床材を張っていく作業を行っています。
今回Hさま邸では、オーク材を採用しています。

13. 2023年08月22日
石膏ボードを壁面に施工しています

石膏ボードを壁面に施工しています

床の無垢材の施工を終え、外周部の壁面に石膏ボードを張る作業を行っています。
この後、室内の間仕切り壁をつくっていきます。

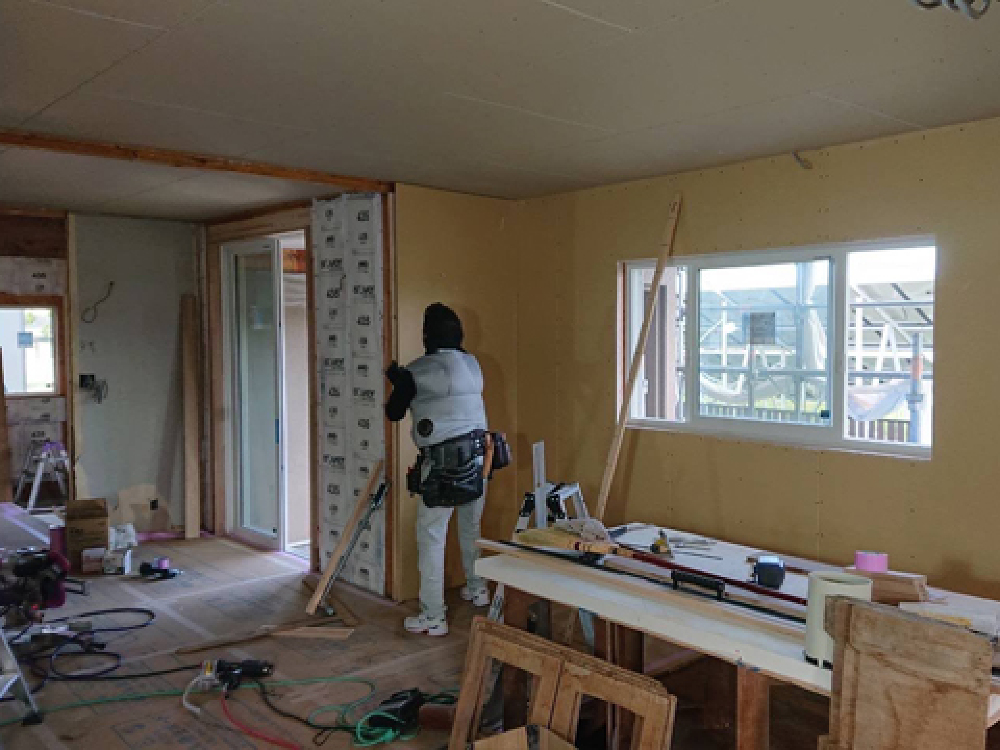

14. 2023年09月02日

下地の施工

下地の施工

大工さんが壁面の下地施工を行っています。
まだまだ大工さんの造作工事が続きます。

15. 2023年09月16日

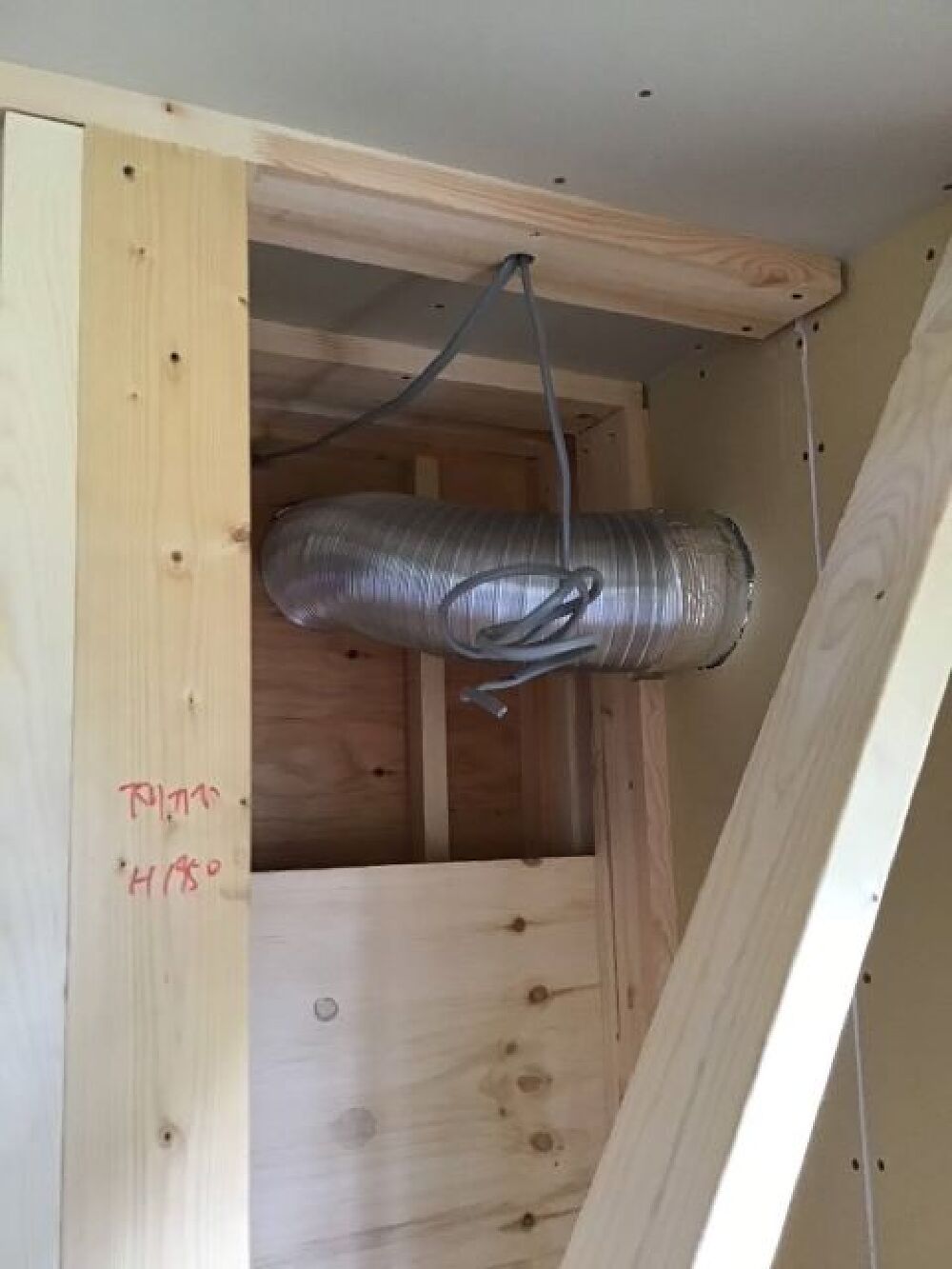

電気配線工事

電気配線工事

大工さんが造作工事をしている一方で、電気屋さんが配線作業を進めています。
画像はユニットバスの換気扇ダクトとその周囲の電気配線です。

16. 2023年09月18日
外壁・軒天の洗浄と塗装作業

外壁・軒天の洗浄と塗装作業

先行して行った屋根の吹き替え工事に続いて、外壁と軒天の塗装工事に入りました。
塗装前にまずは洗浄です。
汚れをしっかり落としてから塗装工事に入っていきます。

17. 2023年10月01日
大工さんの工事完了

大工さんの工事完了

大工さんの造作作業が完了しました。
いよいよこれから内部の塗装やクロス工事など仕上げ作業に入っていきます。

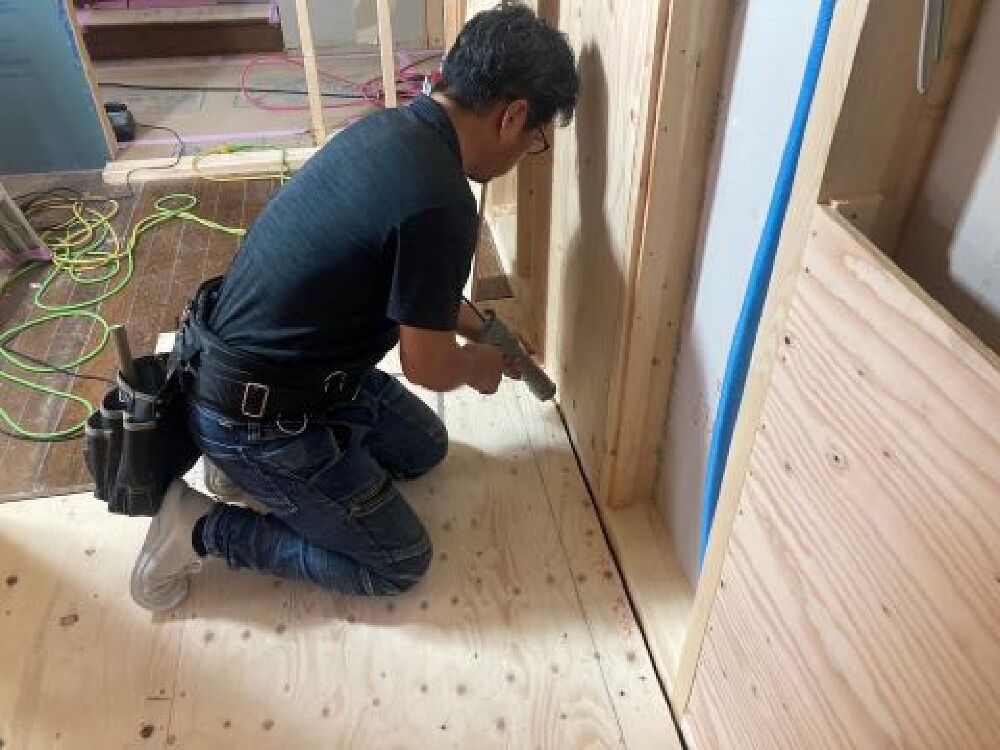

18. 2023年10月16日

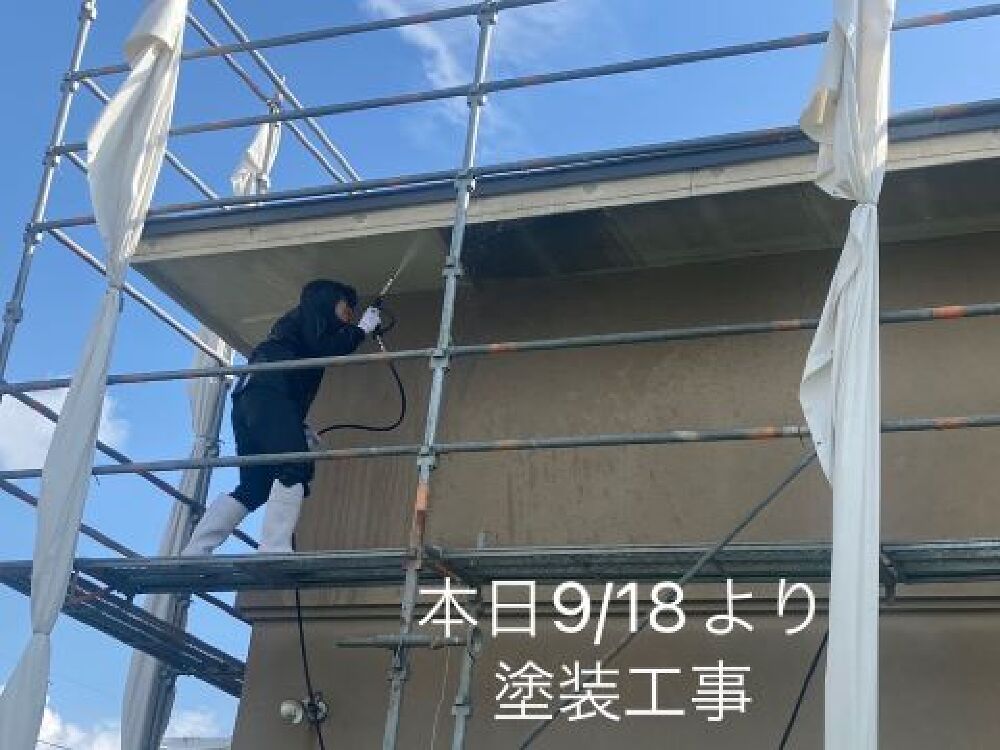

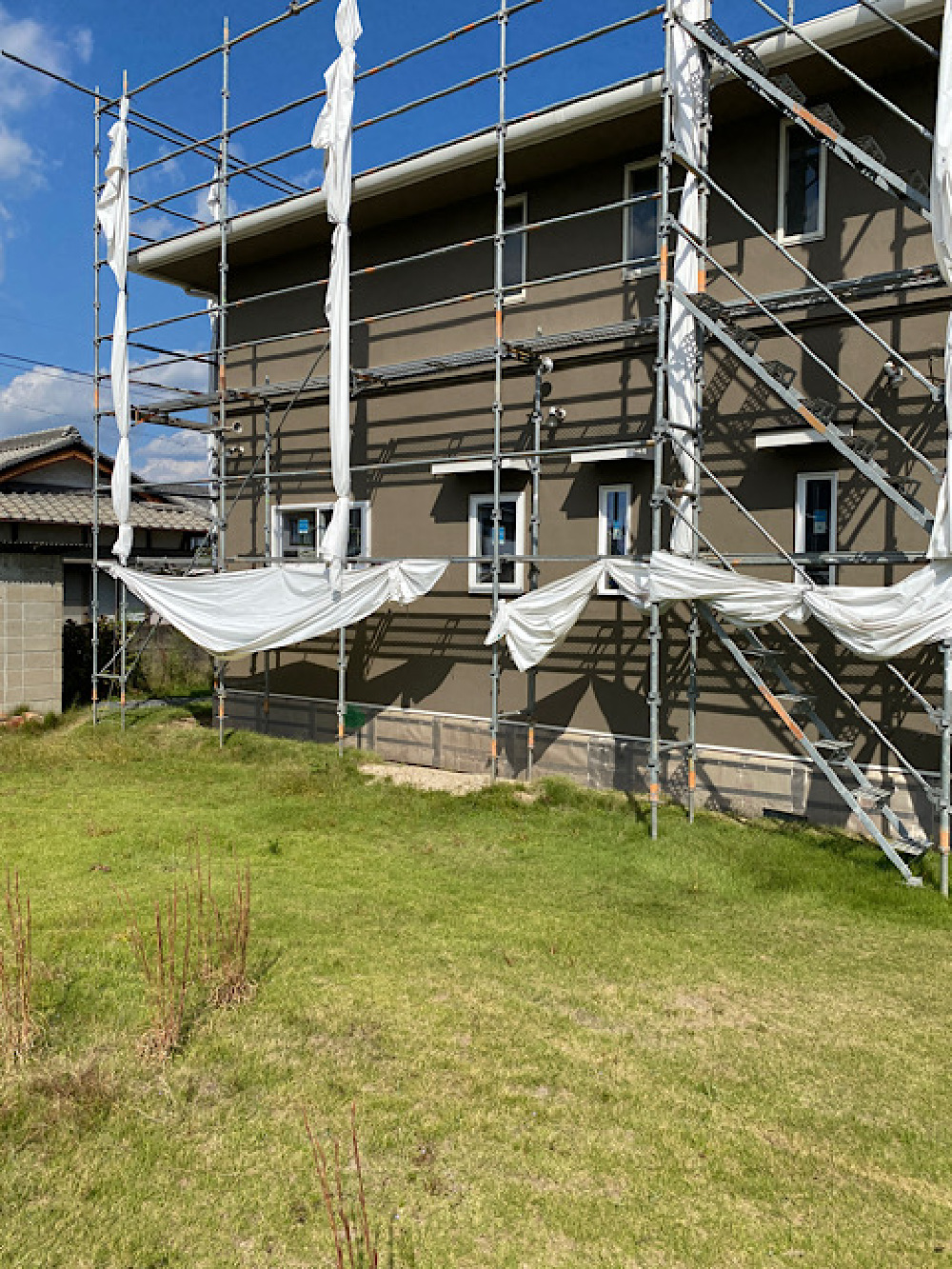

外壁の洗浄と吹付塗装

外壁の洗浄と吹付塗装

経年変化に伴って汚れていた外壁を高圧洗浄、その後ブラウン系の塗料で吹付塗装行いました。
落ち着きのあるオシャレな外観に生まれ変わりました。

19. 2023年10月18日

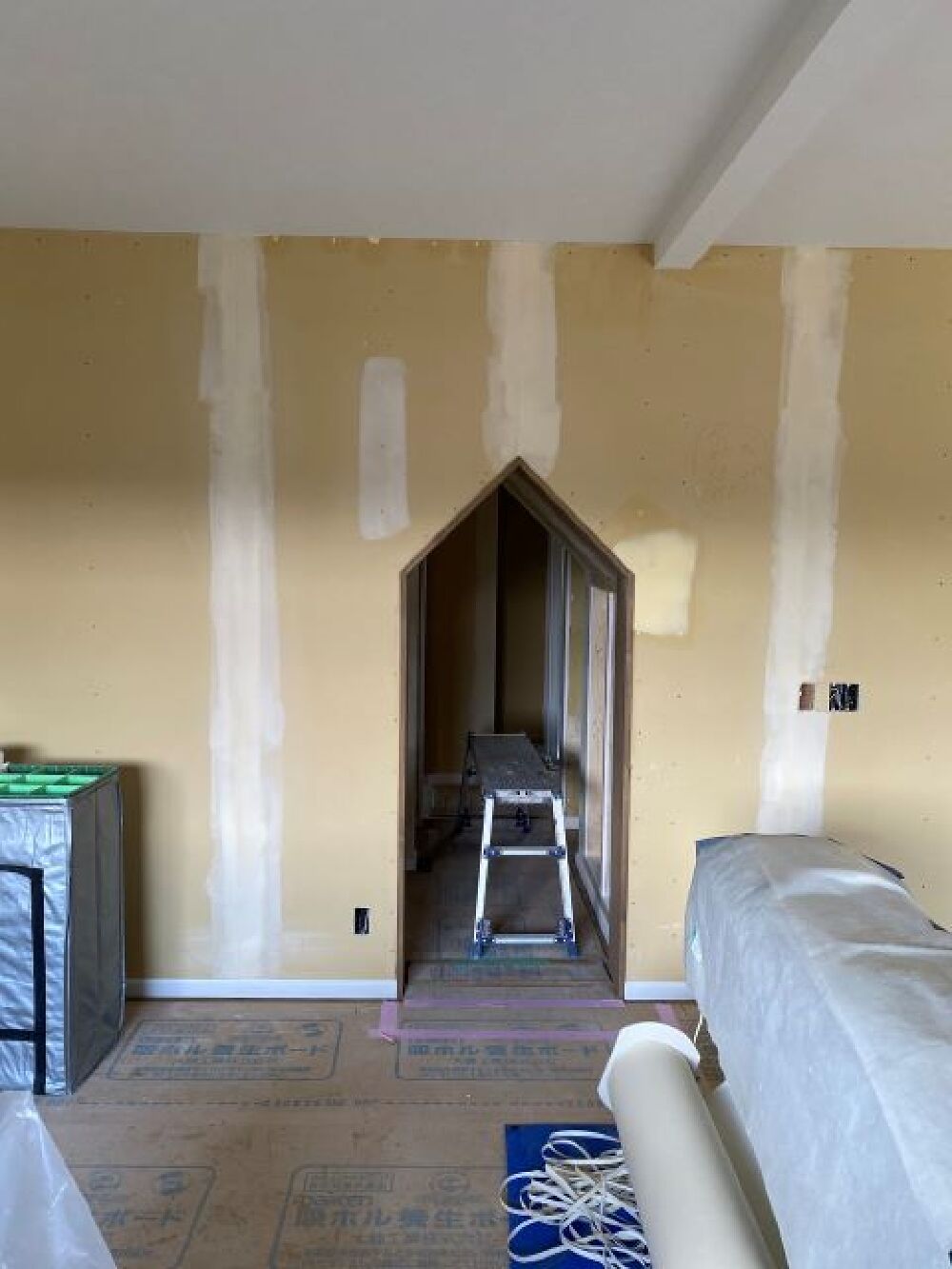

壁紙の下地作業行っています。

壁紙の下地作業行っています。

室内は石膏ボードの継ぎ目を丁寧に下地処理し、壁紙を施工するための準備を進めています。

20. 2023年10月27日
造作キッチン据付完了しました。

造作キッチン据付完了しました。

今回はコの字型キッチンを採用したHさま。
サイドにマガジンラックを付けたり、食器棚上部を飾り棚にするなど、ライフスタイルに合わせたカタチに仕上げています。

21. 2023年10月31日

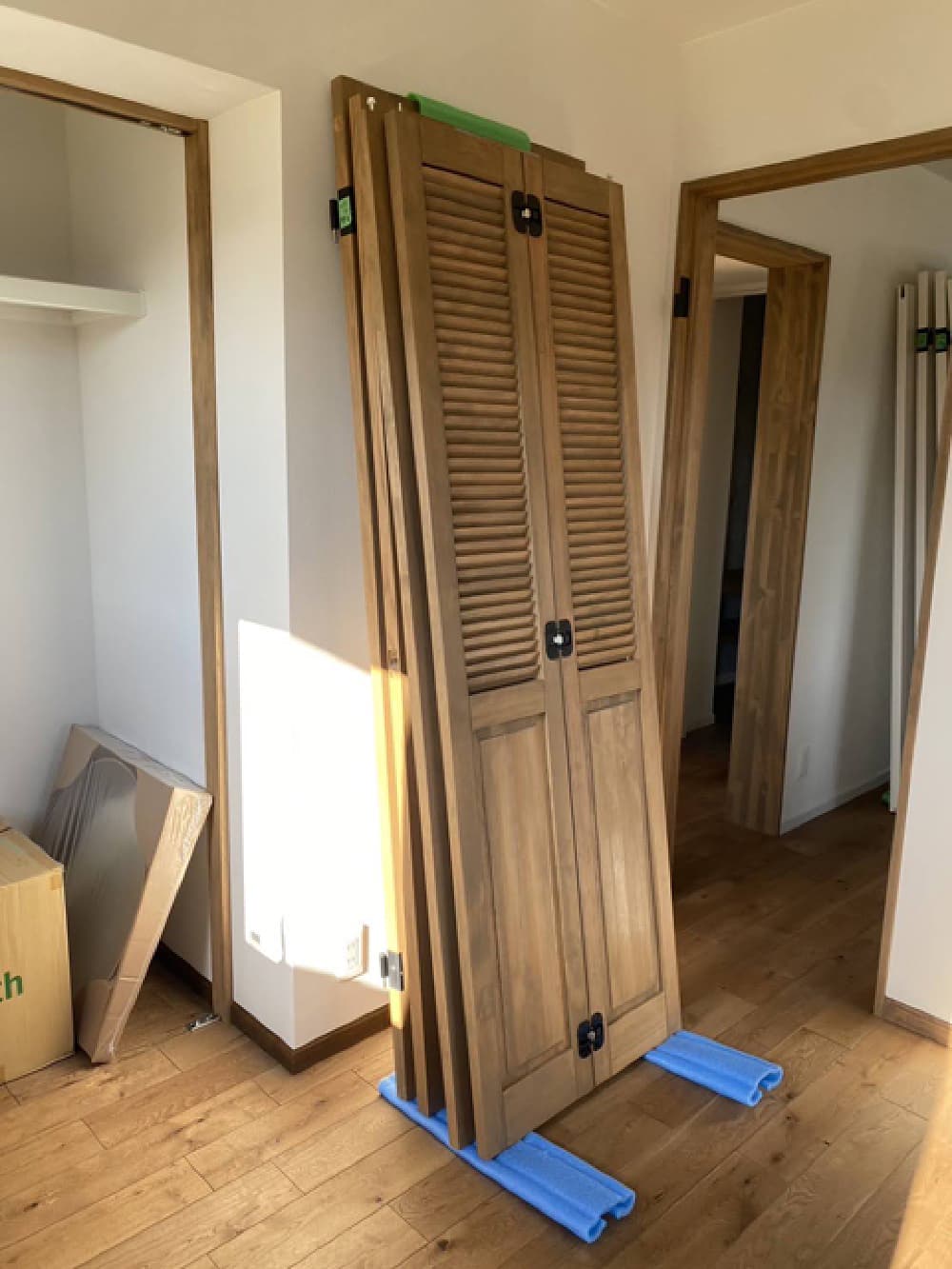

室内ドアの塗装工事

室内ドアの塗装工事

木製扉を多数採用しているHさま邸。
インテリアのカラーに合わせて扉の色も異なるもので着色しています。

22. 2023年11月04日

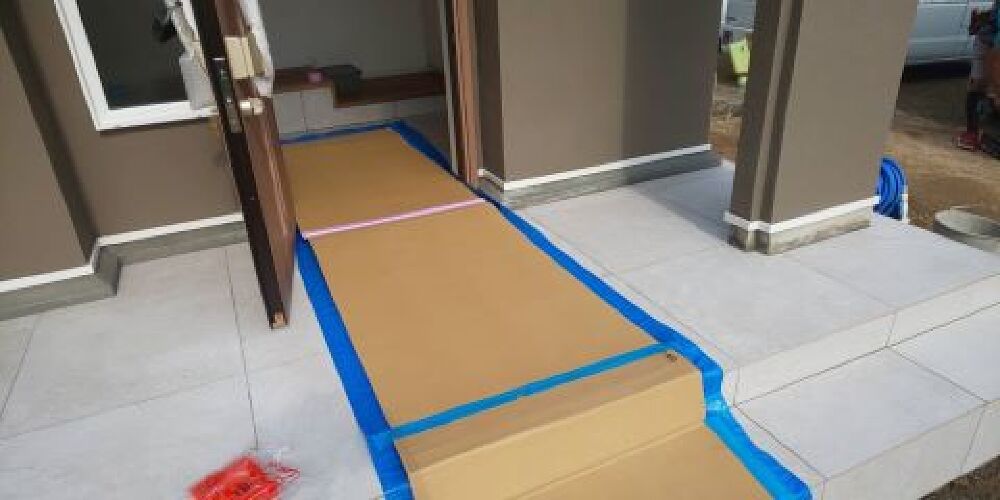

玄関タイル

玄関タイル

リノベーションによって玄関の位置もつくりかえました。
そのため、玄関タイルも新調しています。
今回は大判タイルを採用しています。

23. 2023年11月08日

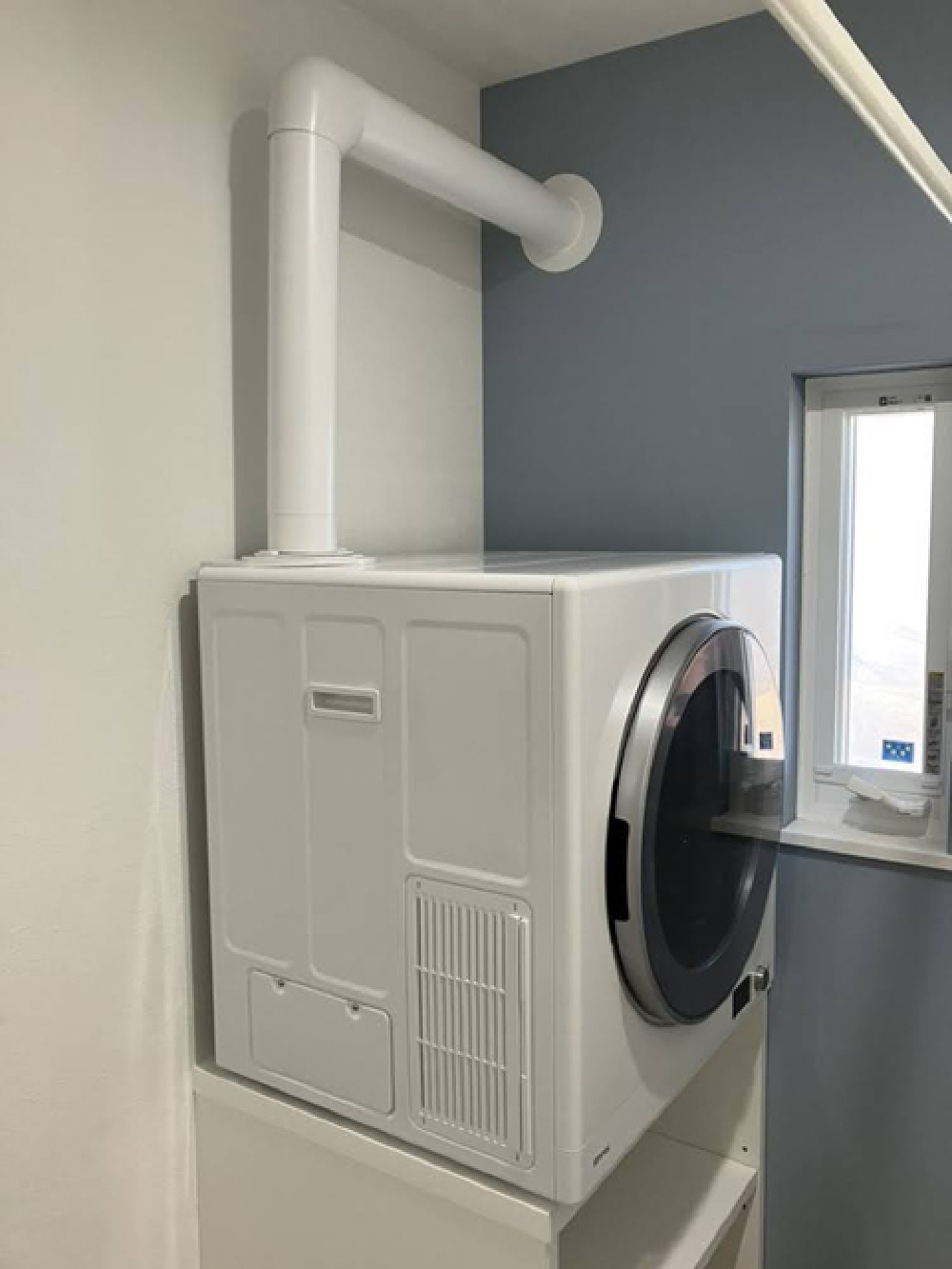

かんたくんの据え付け完了

かんたくんの据え付け完了

BROOKでは採用率の高いガス乾燥機。
Hさま邸にも入りました。
初お披露目の新型乾太くんです。

24. 2023年11月10日
お引渡し

お引渡し

およそ5ケ月に及んだ工事を終え、本日お引渡しさせて頂きました。
Hさま、本日はおめでとうございます!
引き続き外構工事のご提案も進めて参りますので、よろしくお願い致します。
